Реконструкция энергосетей для нужд ООО «Комбинат Теплоизоляционных Изделий»

Заказчик

ООО «Комбинат Теплоизоляционных Изделий»

ООО «Комбинат Теплоизоляционных Изделий»

Дата реализации

14.03.2019

Тип работ

Специалисты компании ООО «АртЭнергоСтрой» произвели реконструкцию сетей 0,4 — 6 кВ в части увеличения  мощности электроснабжение производственных цехов для нужд ООО «Комбинат Теплоизоляционных Изделий».

На первом этапе специалисты ООО «АртЭнергоСтрой» провели предпроектное обследование объекта, произвели сбор исходной информации. На основании технического задания и полученных данных была разработана проектно-сметная документация. Проектом выбрано энергооборудование, выбраны трассы кабельных и воздушной линий 0,4 кВ и 6 кВ, произведен расчет уставок распределительного оборудования.

На втором этапе был проведен большой комплекс работ включающий в себя:

  • Сети электроснабжения:

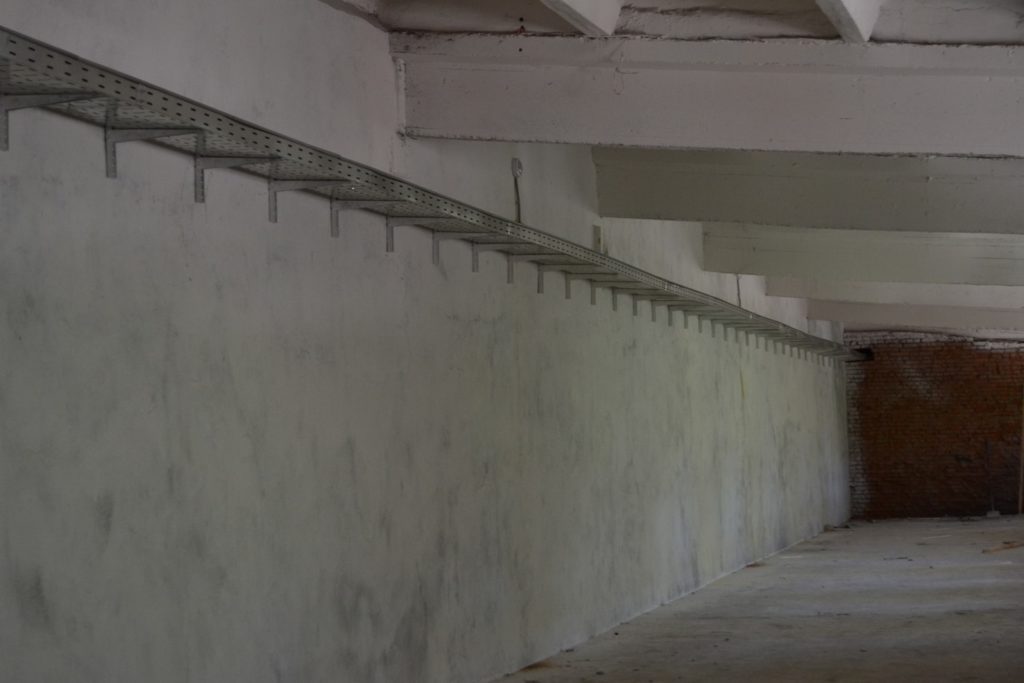

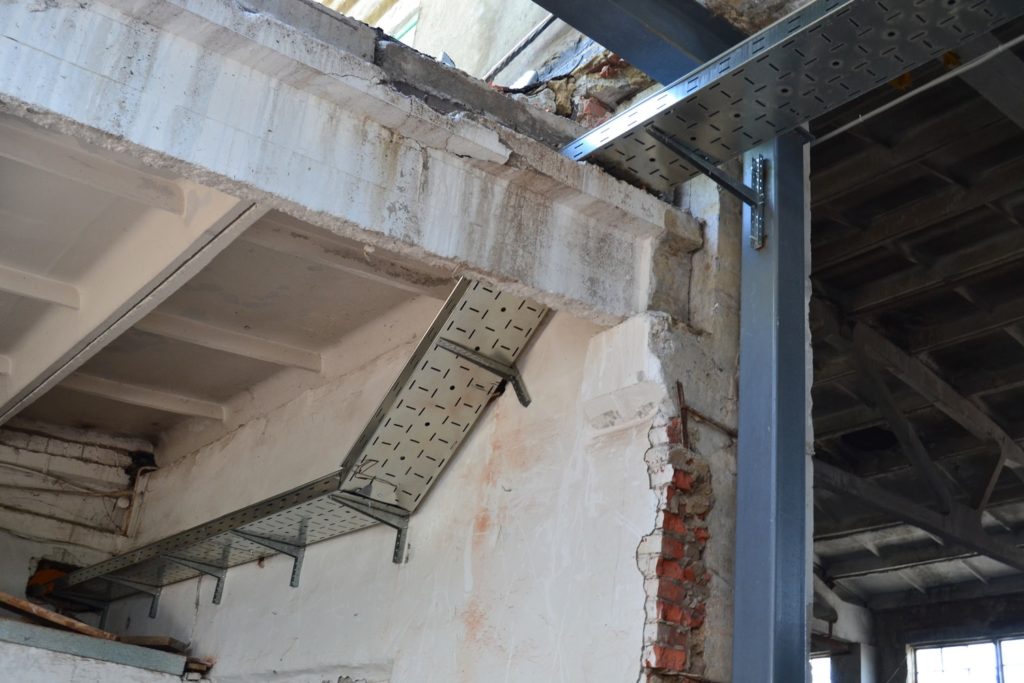

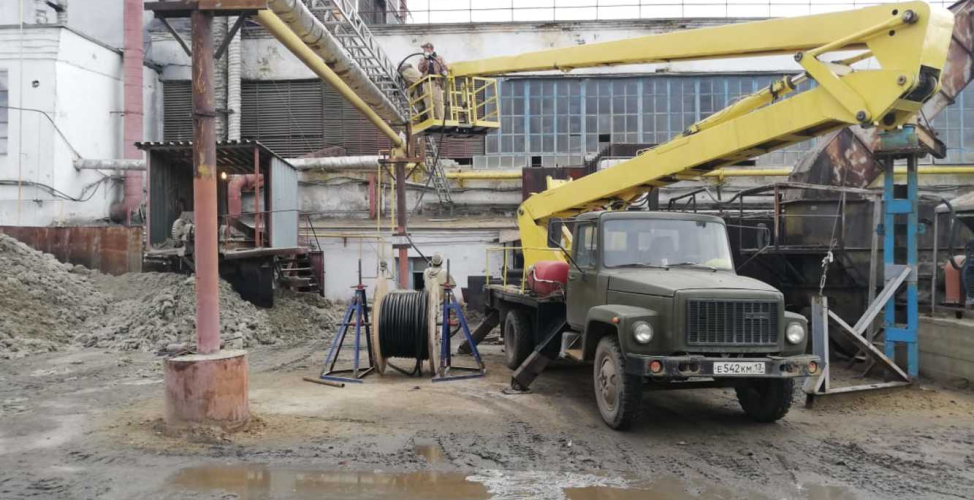

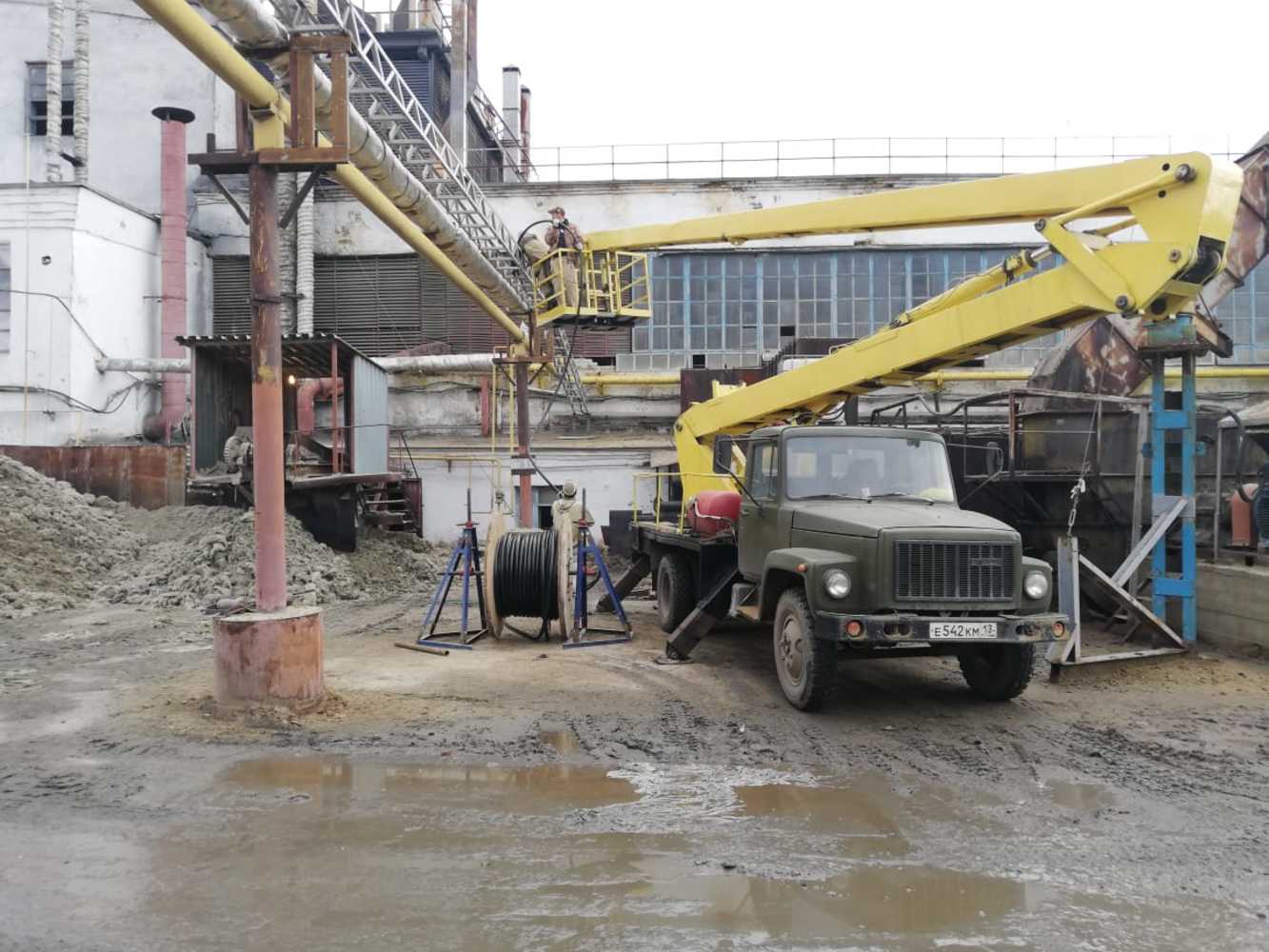

    • Монтаж кабеленесущих систем и последующая прокладка 2-КЛ 6 кВпротяженностью 0,5 км от РУ-6 кВдо питающей ТП;
    • Монтаж кабеленесущих систем и последующая прокладка 5-КЛ 0,4 кВ общей протяженностью 0,8 км по территории завода  до распределительных щитов 0,4 кВ;

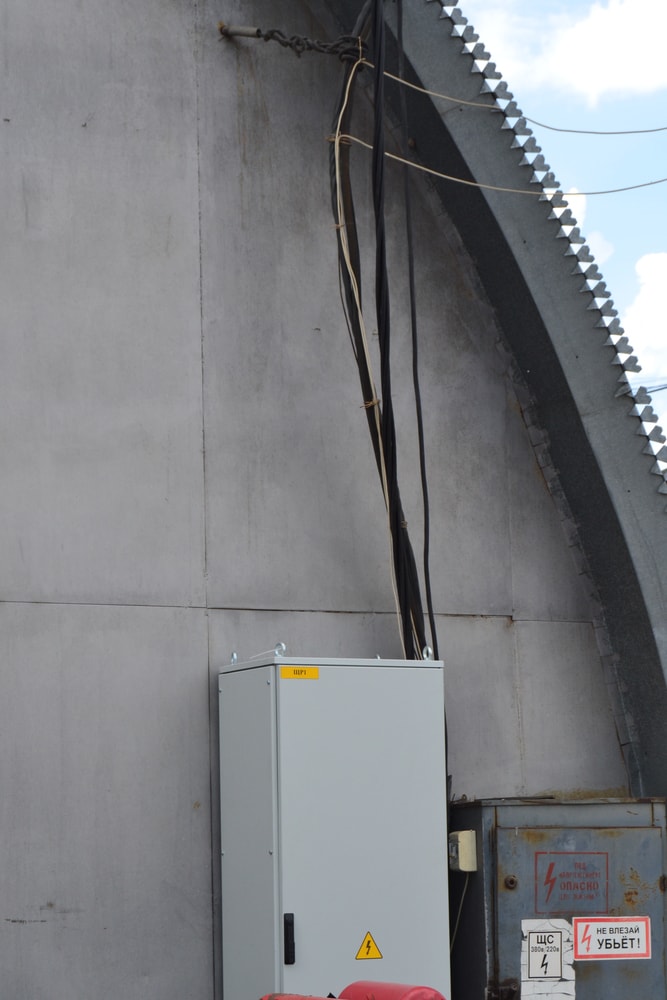

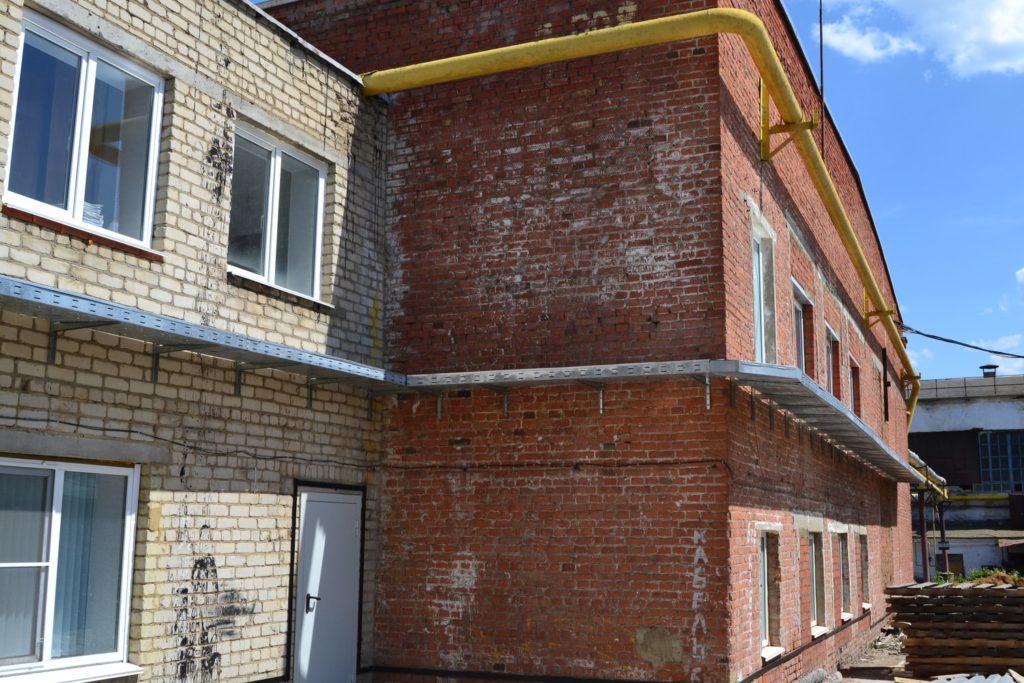

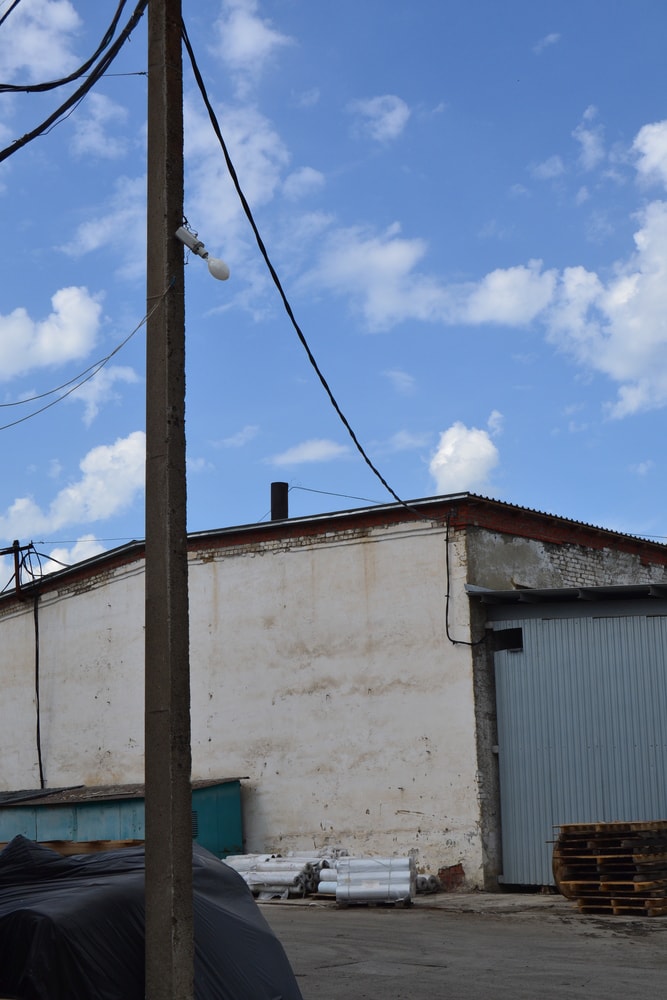

    • Монтаж ВЛ-0,4 кВ общей протяженностью 0,5 км по территории завода  до распределительных щитов 0,4 кВ.
  • Электрооборудование.
    • Произведен демонтаж устаревшего оборудования;

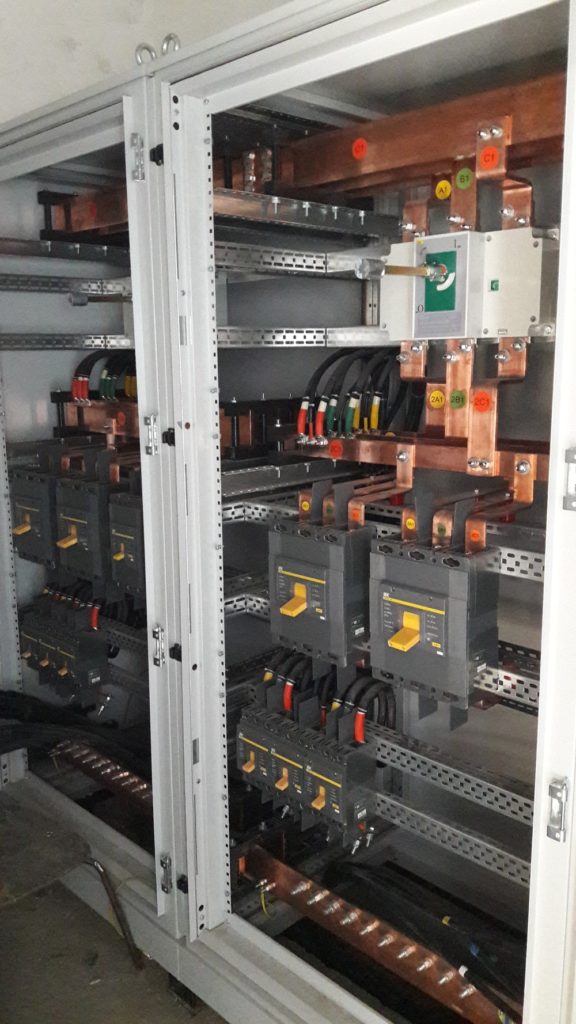

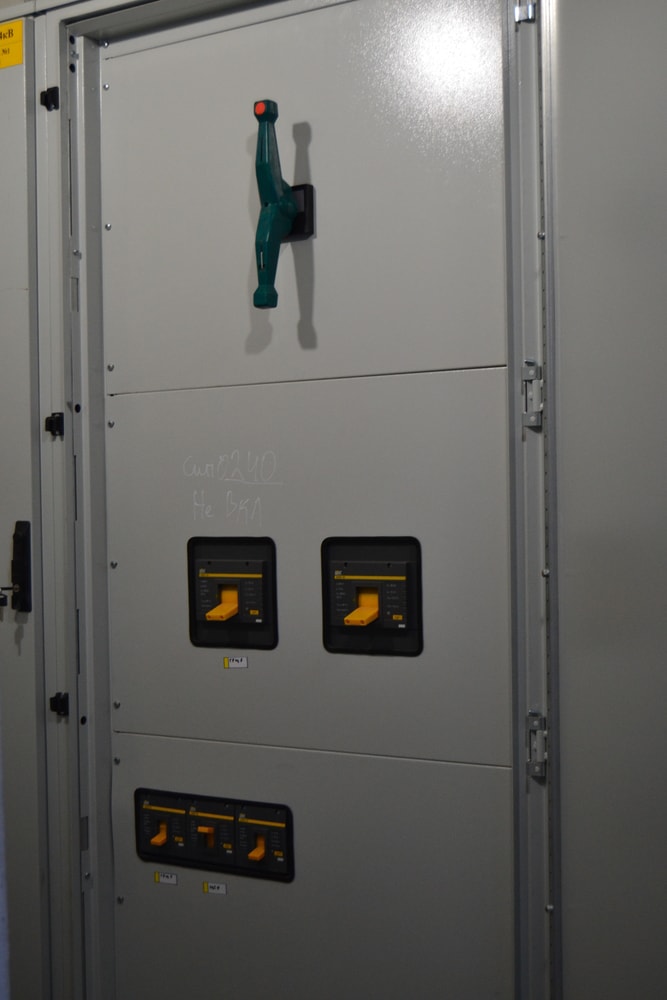

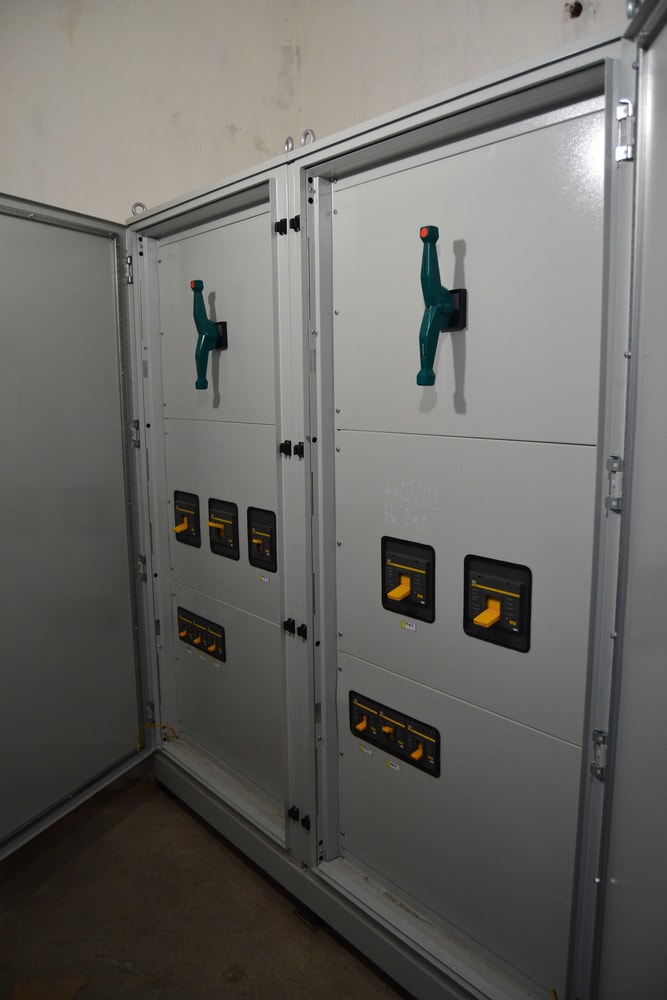

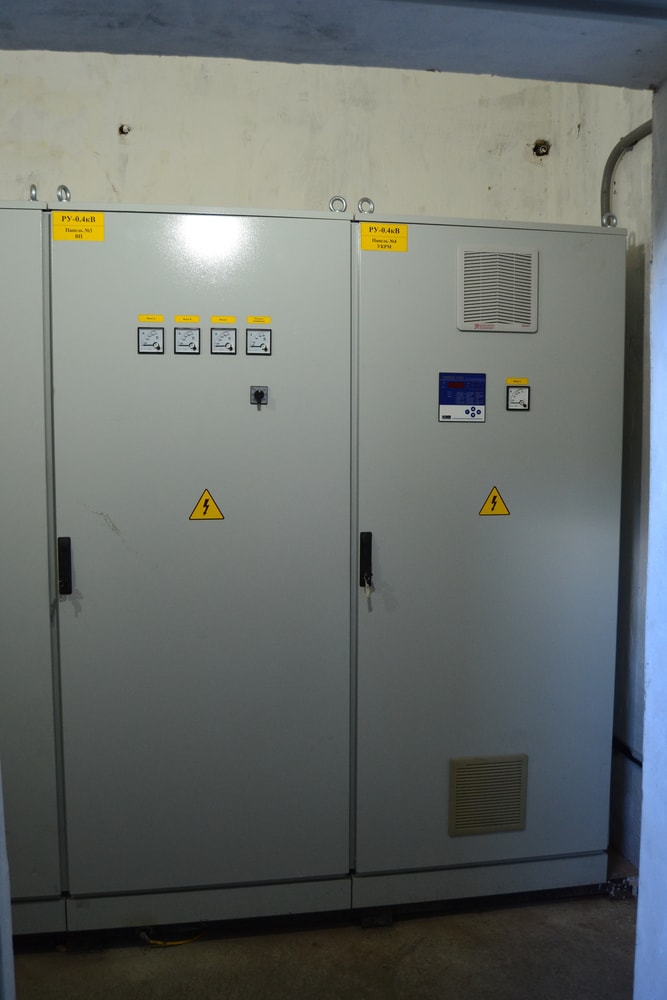

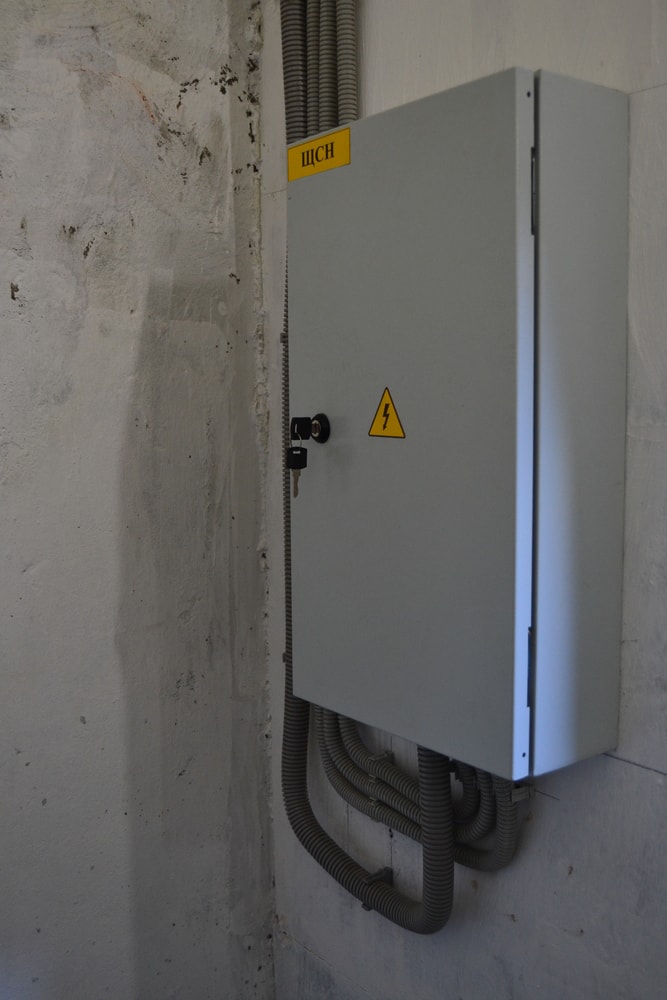

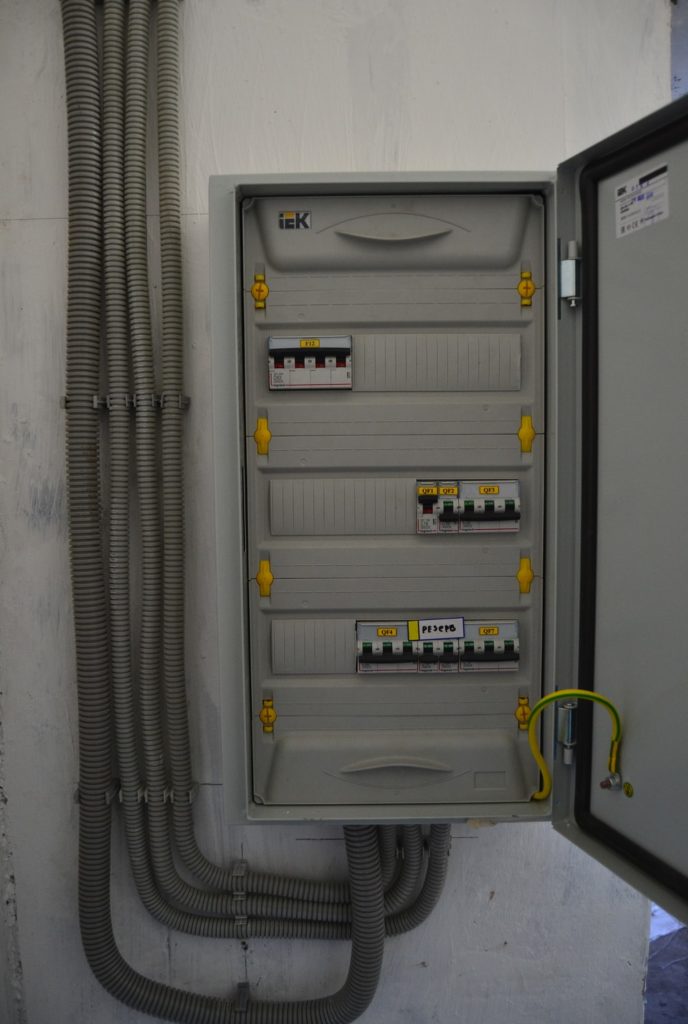

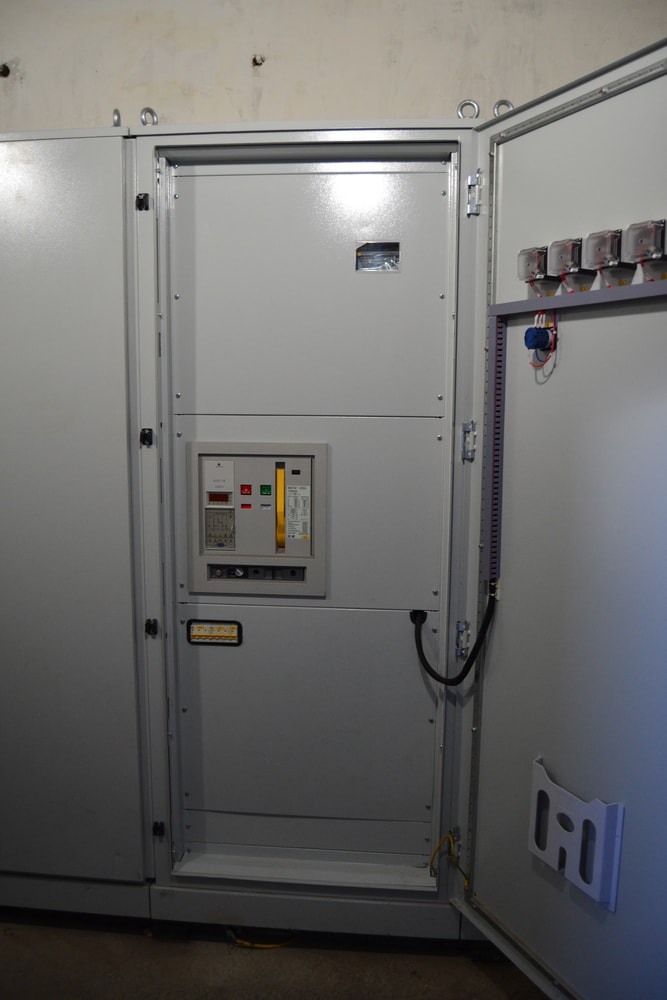

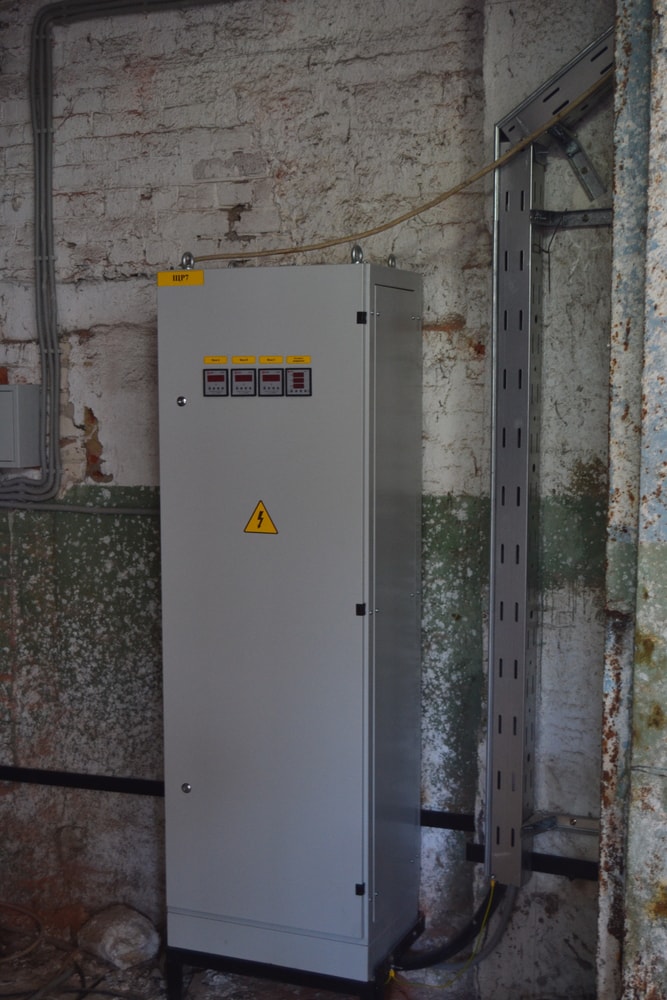

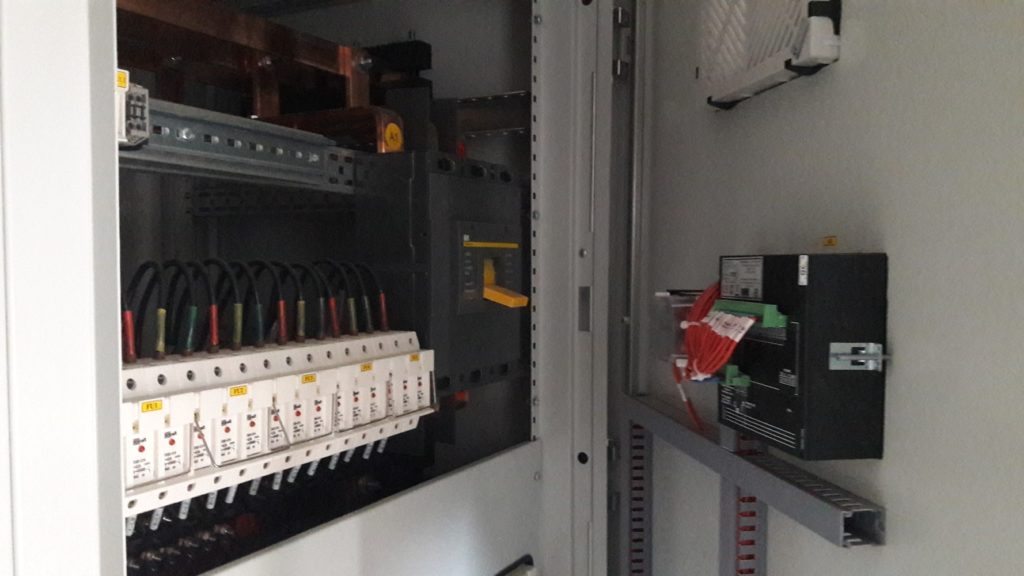

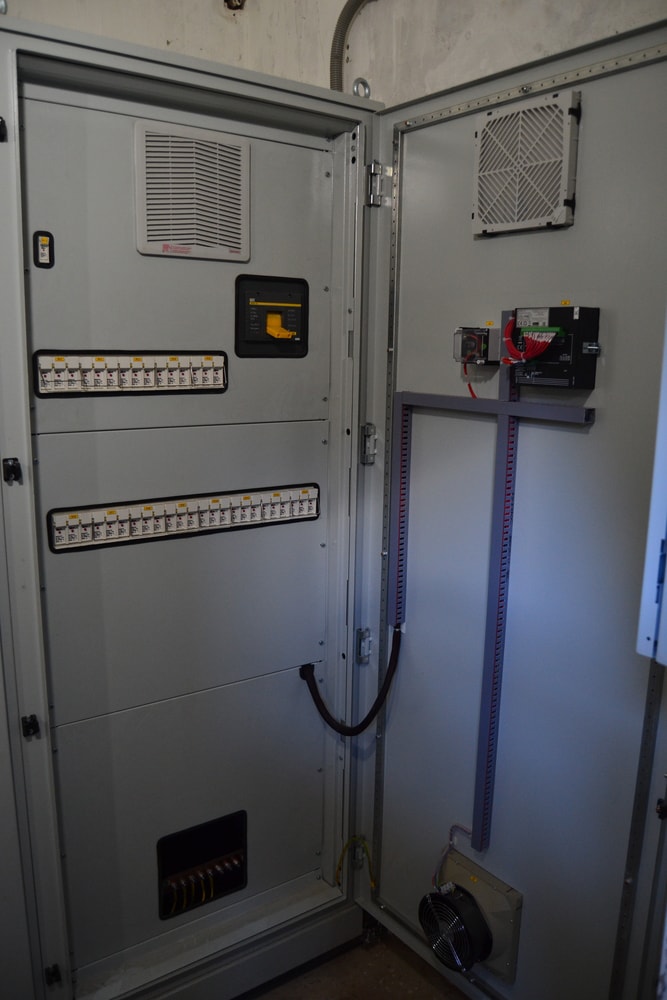

    • Произведен монтаж нового распределительное устройство РУНН-0,4кВ (Ввод 2000А, 2 ОЛ, УКРМ), 7 распределительных щитов 0,4 кВ (от 200А до 400А);

    • Произведен монтаж заземления трех производственных цехов;
    • Переделан шинный ввод от трансформатора до нового РУ-0,4 кВ.

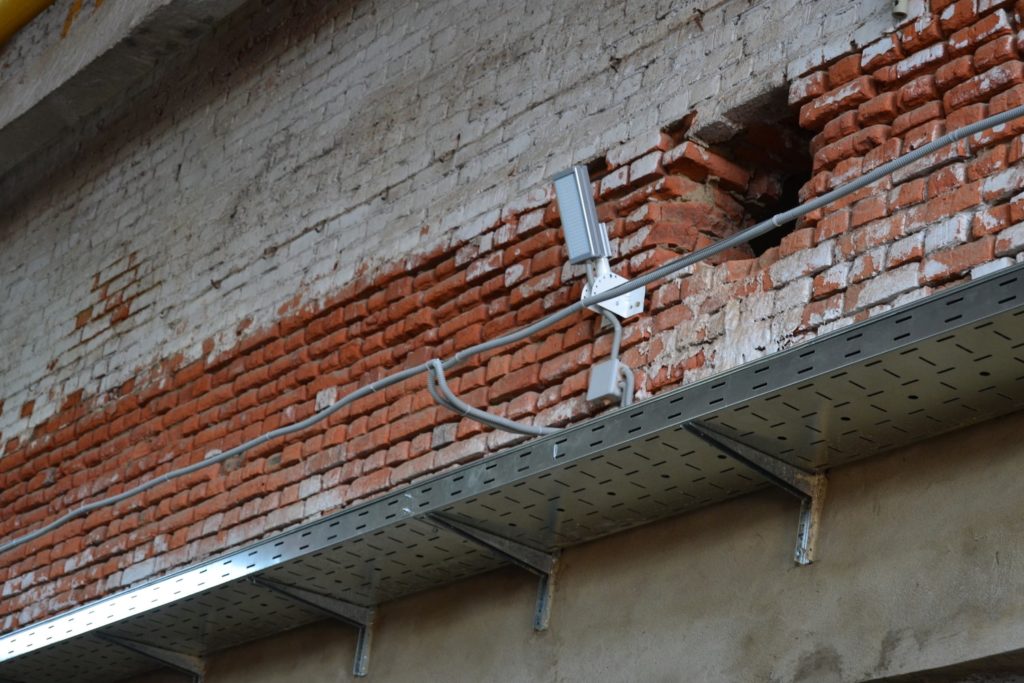

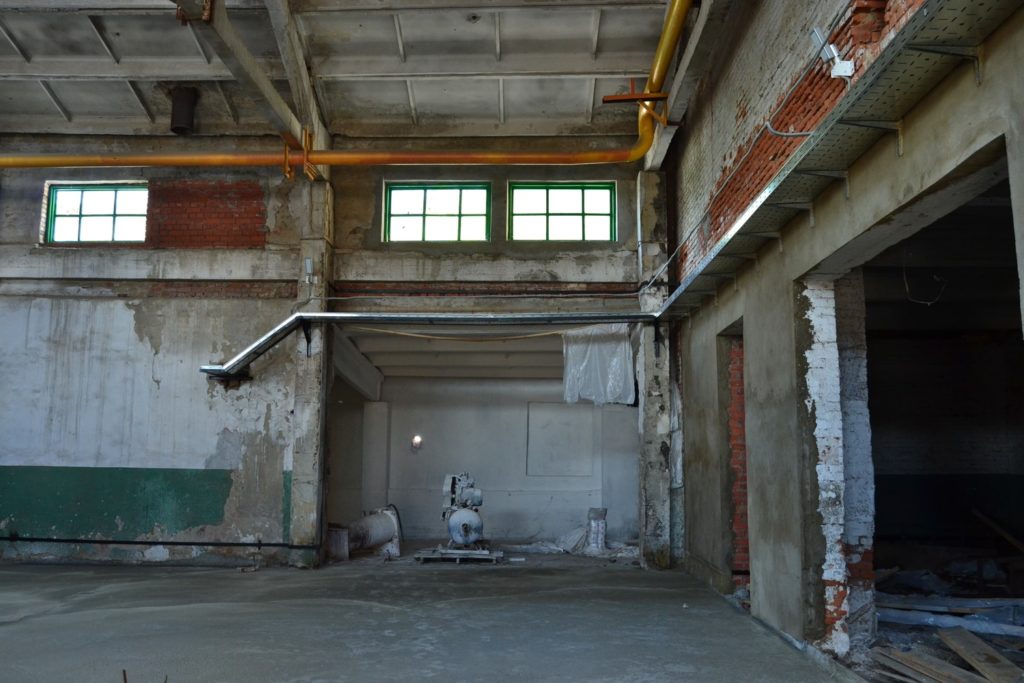

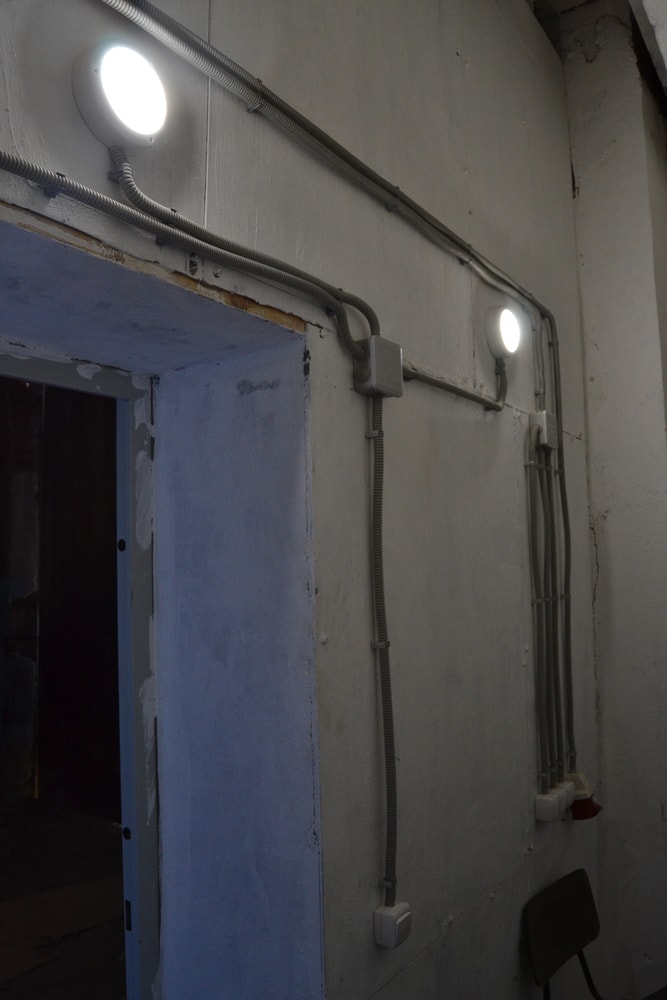

  • Освещение. Работы по монтажу щитового оборудования, основного освещения трех цехов;

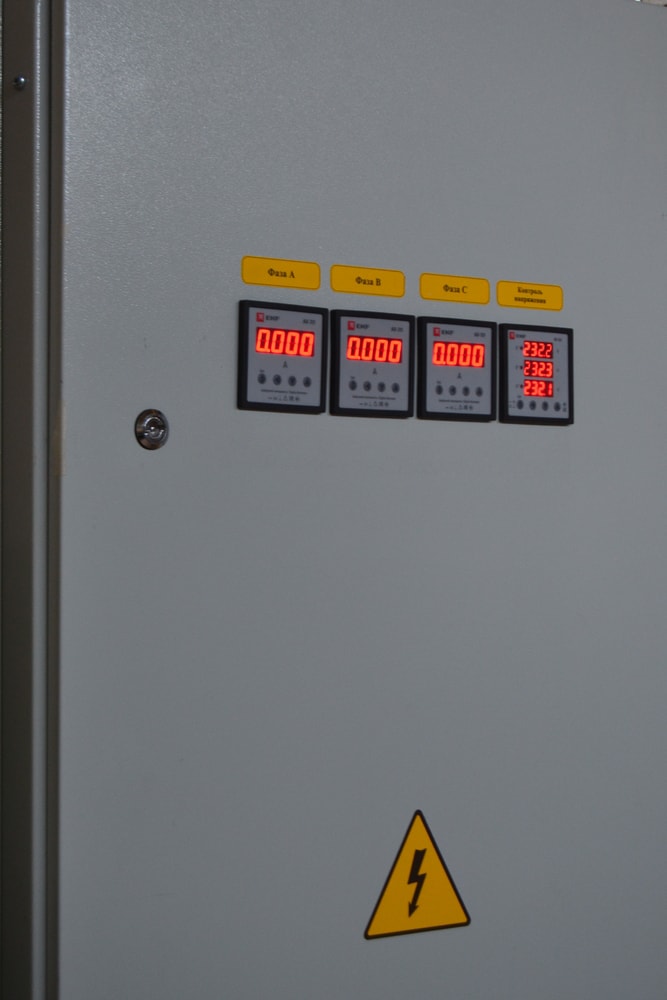

  • Пусконаладочные работы. Произведен комплекс наладочных работс испытанием оборудования распределительных устройств, проведено обучение технического персонала Заказчика.

Несмотря на трудности, возникшие в ходе реконструкции системы энергоснабжения: работы в действующих электроустановках, минимальное время отключения из-за непрерывного производственного цикла, стесненные условия, — объект сдан за два месяца и принят заказчиком без замечаний.

Дата реализации объекта: 14.03.2019 – 10.05.2019
